Објашњено време производње меког хладњака

„Производња је 30 до 45 дана“ је одговор који добија већина купаца, и то је тачно — али описује само средину временске линије. Реалност од поруџбине до складишта укључује узорковање, ревизијске рунде, улазни материјал, инспекцију, прекоокеански транспорт и царињење, а кашњења са датумима лансирања олупине се готово никада не дешавају на производној линији. Оне се дешавају пре тога, у одобрењима и материјалима. Овај водич разбија целу временску линију на њене стварне компоненте, показује где је време заправо изгубљено и објашњава како да компримујете распоред без претварања да физика не важи. Сеалоцк (ИиФуЛонг Оутдоор Геар Цо., Лтд.) наводи узорковање од 7–15 дана и производњу од 30–45 дана, и то објашњава шта се налази око тих бројева.


Шта би требало да значи „Време испоруке“

Дефинишите га исправно или ћете планирати против погрешног броја. У строгом смислу, време испоруке се односи на укупно трајање од одобрења наруџбенице до изласка готових одевних предмета из фабричке капије. Али број који је бренду заправо потребан је шири: ;укупно протекло време од постављања наруџбине за производњу до пријема готове робе спремне за продају, обухватајући; узорковање, уградњу и коначно одобрење; набавка тканина и украса и улаз у фабрику; масовно сечење, шивење и дорада; контрола квалитета и паковање; утовар, царињење и улаз у складиште.

Фабричко време испоруке и ваше време испоруке су различите бројке. Планирајте други.

Откриће које би требало да промени начин на који планирате

Ово је најкориснија ствар у истраживању и контрадикторна је томе где већина купаца фокусира свој притисак: ;већина брендова губи време пре него што почне шивење — доступност материјала и одобрења су уобичајено уско грло, а кашњење у тканини је најтеже опоравити јер ништа низводно не може да почне без метра на столу за сечење. Касно одобрење боје или тканина ван залиха рано на каскадама у свакој каснијој фази.

Један произвођач то квантификује: ;извор и бојење тканине чине 45% до 55% кашњења у првим поруџбинама. Отприлике половина ризика од кашњења при првој наруџби налази се у фази коју већина купаца третира као административну.

Закључак следи директно: ;поуздан начин заштите датума лансирања је рано закључавање материјала и одобрења, а не касније компримовање производње. Трагање за фабриком у шестој недељи не враћа време изгубљено у првој недељи.

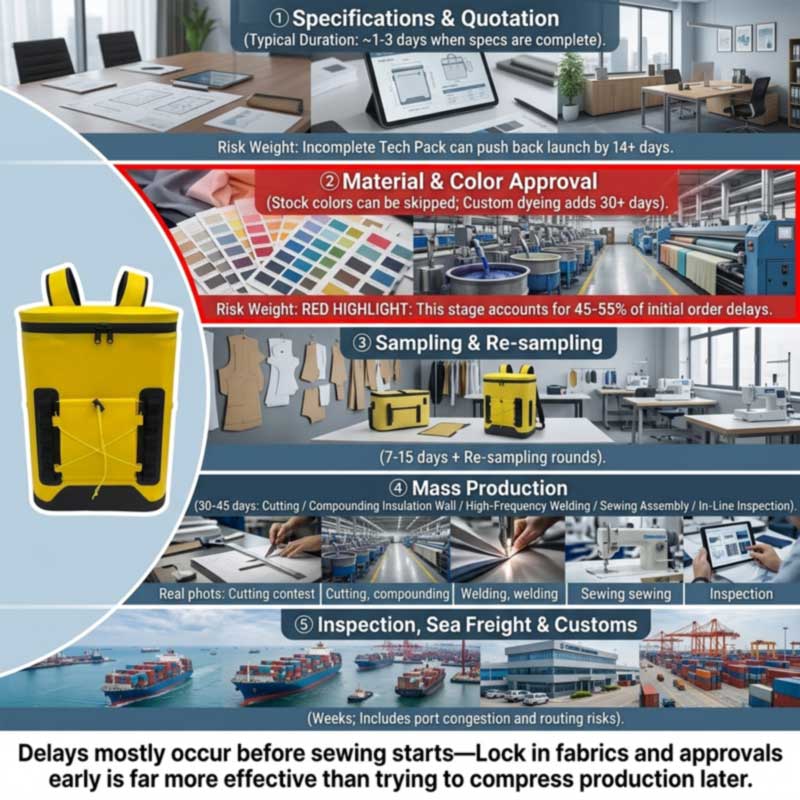

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Стаге по Стаге

1. Спецификација и цитат

Брзо када је кратак опис завршен: референтни параметри стављају ;преглед техничког пакета и понуду за око 1–3 дана када се спецификације заврше. Споро када није — ;непотпуни технички пакети су примарни узрок трења, често додајући 14 или више дана до датума почетка пројекта, јер фабрика не може тачно да цитира или исече тканину без прецизних мерења, спецификација шавова и листа материјала.

За хладњак, "комплетан" значи именовање: материјала омотача и денијера, врсте изолације и дебљине зида, материјала облоге и усклађености са тржиштем, типа затварања и нивоа заптивања, капацитета и унутрашњих димензија са толеранцијама, хардвера, упртача, методе брендирања и паковања.

2. Материјали и одобрење боја — право уско грло

Мерила сугеришу ;3–7 дана за одабир тканина и узорака у неким програмима, али прилагођене боје, бојење или специјални материјали могу да потрају дуже — а „дуже“ може бити значајно: ;ако бренд захтева прилагођене тканине или специјализоване украсе, временски оквир се може продужити за 30 дана или више.

Мекани хладњак има више материјала него одевни предмет: тканина од шкољке, пена са затвореним ћелијама, фолија за подлогу за храну, херметички или водоотпорни патентни затварачи, копче, траке и етикете. Сваки од њих има своје време за долазак, а најспорији поставља датум почетка. Хардвер и украси заслужују посебну пажњу, јер су мали, јефтини и рутински заборављени — ипак; чак и када су тканина и радна опрема спремни, једна функционална или брендирана компонента која недостаје може спречити почетак производње.

3. Узорковање и ревизије

Сеалоцк наводи 7–15 дана за узорке, дуже за развој од темеља где се прво морају конструисати обрасци и алати за заваривање. Варијабла није стварање; то је број рунди — а рунде су вођене кратким квалитетом и брзином повратне информације. ;Кашњења у повратним информацијама од купаца или нејасне спецификације продужавају временски оквир за одобрење узорка, а једна препоручена дисциплина је ;правило од 48 сати за ревизије узорака како би се осигурало да се замах не изгуби.

4. Масовна производња — 30 до 45 дана

Шта се заправо дешава унутар тог прозора, за заварени хладњак: шкољка за сечење, пена и облога; ламинирање изолованог зида; високофреквентно заваривање тела, основе и затварача; шивење појаса, џепова, трака и украса; монтажа и хардвер; ин-лине инспекција у целом; дорада и паковање.

Вреди напоменути за заказивање: многе хладније верзије пролазе кроз њихдве различите производне линије— линија за високофреквентно заваривање и линија за шивење. У Сеалоцк-у ови се налазе у одвојеним просторијама на истом спрату, а шивене конструкције су суштинска способност компаније, а не спољни корак. Конструкција која користи и једно и друго је нешто дужа интерна рута од производа само за заваривање или само шивања, што је један од разлога зашто сложеност утиче на производни прозор. Потпуна секвенца је уКако се производе меки хладнији ранчеви.

5. Инспекција

Резервишите га на око 80% завршетка тако да има времена за прераду. На хладњаку оставите време за тестирање воде и запамтите да је уплата обично везана за прођену инспекцију. ВидиПровера квалитета меког хладњака пре испоруке.

6. Транспорт и царињење

Купци на сцени најчешће у потпуности изостављају. Океански транзит плус одобрење одредишта додаје недеље и изложено је сметњама ван било чије контроле: загушења у лукама, прекиди рута, царина или геополитички догађаји могу додатно продужити ове периоде, тако да је бафер испоруке од суштинског значаја. Недавни услови рутирања илуструју размере — један произвођач примећује да се превозници мењају око Рта добре наде, стварајући аутоматско кашњење од 10 до 14 дана за испоруке у Европу. Хладњаци су такође гломазни и напуњени по запремини, што је битно више од времена; видиПроизвођач расхладних ранчева на велико: цене на велико и ФОБ услови.

Уобичајени узроци кашњења

Узрок Типичан утицај Превенција
Непотпун технички пакет Додато 14+ дана пре почетка Наведите материјале, димензије, толеранције, затварање и усклађеност унапред
Прилагођена боја / прилагођени материјал 30+ дана; ~ половина ризика од кашњења првог реда лежи овде Користите боје залиха за прву поруџбину или одмах започните лабораторијске умаке
Споре повратне информације купаца Проширује сваки круг узорковања Појединачни доносилац одлука; Правило одговора од 48 сати
Промене дизајна усред процеса Од дана до недеља; може поништити обојену тканину Дизајн браве и материјална база рано; третирати промене као нове ставке
Недостају украси или хардвер Блокира учитавање линије у потпуности Рано наручите тримс; потврдите улазне датуме пре учитавања линије
Државни празници Недеље — Пролећни фестивал је вишенедељни поремећај Наручите пре успоравања; погледајте водич за Кину
Неуспела инспекција/прерада Од дана до недеља Јасне дефиниције дефеката и узорак злата договорен пре производње
Шпедиција и царина Недеље, променљиво Направите бафер; не планирају на минимум транзита

Два од њих заслужују нагласак. Промене у току процеса су скупе и по времену као и по новцу: ;поновно искривљавање боја, поновно плетење панела или редизајн након што је тканина већ обојена додаје дане или недеље — рано закључајте елементе дизајна кључева и основе тканине и третирајте велике промене као нове шифре артикала са сопственим очекивањима о времену испоруке. А празници нису фуснота: ;државни празници у земљама производње захтевају или напредно наручивање или додатно уграђено време бафера. За расхладне торбе, чији прозор за наручивање траје током периода пролећног фестивала, ово је ограничење планирања првог реда - видиПроизвођач меких хладњака у Кини: Комплетан водич за ОЕМ.

Како заправо компримирати временску линију

Полуге које раде, отприлике по редоследу ефикасности:

  1. Одаберите залихе материјала и боје залиха.Ово уклања највећи једини извор кашњења при првом наруџби — без циклуса лабораторијског утапања, без чекања на пуно боје.
  2. Пошаљите комплетну спецификацију.Сажетак спреман за производњу претвара 14-дневну петљу откривања у понуду од 1–3 дана.
  3. Унапред одобрити основне материјале за поновљене програме.Стандардни савет је да претходно одобрите основне тканине да бисте прескочили поновљене лабораторијске падове — друга поруџбина одобреног материјала је знатно бржа од прве.
  4. Консолидујте повратне информације и брзо одлучите.Један доносилац одлука, један консолидовани одговор, фиксна обавеза за преокрет. ;Консолидовање итерација узорака пружањем јасних, комплетних спецификација је документована полуга.
  5. Почните од постојеће платформе.Промене брендирања и спецификација на провереној завареној конструкцији у потпуности прескачу инжењеринг шаблона и развој алата за заваривање.
  6. Наручите ван сезоне.Фабричко учитавање је стварно ограничење; исти налог постављен у тиши прозор распореди раније.
  7. Ваздушни транспорт, само у хитним случајевима.Искрено уоквиривање: ;авио-превоз терета може да се врати две до четири недеље на крају, али по неколико пута већој од цене мора, тако да ради као полуга за хитне случајеве, а не као план.
Оно што се не може компримовати.Заваривање, ламинација зидова и сушење захтевају време; пожуривање са њима производи недостатке који не успевају да се прегледају и коштају више времена него што су уштедели. Тестирање воде треба да траје да би се открило споро цурење. Океански терет је одређен географијом. Добављач који пристане на било који рок без разговора о материјалима, одобрењу боја и фабричком утовару не планира — а договорени распоред на оптимизму је најчешћи пут до пропуштене сезоне.


Планирање уназад: радни распоред

Радите од датума на полици, а не од наруџбенице. Одузмите, овим редоследом:

Одмакните се од датума на полици Дозволи
Пријем складишта, КЦ и листинг Од дана до недеље
Унутрашња достава из луке Дани
Царињење Дани, променљиви
Океански транзит Недеље, зависно од руте — додајте бафер
Преглед пре отпреме и било каква прерада До недељу дана
Масовна производња 30–45 дана
Долазни материјал (најдужа главна ставка) Од дана до недеља; 30+ ако се боји по мери
Узорковање и рунде одобравања 7–15 дана плус ревизије
Спецификација и цитат 1-3 дана ако је завршено
Празнични бафер Недеље ако распоред прелази пролећни фестивал

За летње хладније, ова аритметика обично одреди датум обавезе у јесен или рану зиму. Бренд који почиње на пролеће за лансирање у јуну већ је изгубио сезону — а хладњаци су сезонски, тако да роба која стигне касно чека годину, а не месец дана. Комерцијалне последице су покривене уКако покренути сопствени бренд хладнијег ранца.

Не заборавите на преуређење.Ако се прва серија распрода, за замену је потребно истих 30–45 дана плус транспорт — тако да распродаја средином сезоне значи да ће залихе стићи након сезоне, осим ако је поновна поруџбина планирана у првобитном распореду. Одлучите своју тачку покретања за поновно наручивање пре него што прва пошиљка слети.


Сеалоцк Леад Тимес

Цитат Брзо на комплетној спецификацији
Узорковање 7–15 дана; дуже за развој од темеља док се конструишу обрасци и алати за заваривање
Производња 30–45 дана након потврде узорка и депозита
Услови МОК 300 ком по дизајну; ФОБ Гуангдонг
Способност Ин-хоусе високофреквентне линије за заваривање и линије за шивење — одвојене просторије, исти спрат; многе градње користе и једно и друго
Квалитет ИКЦ / ИПКЦ / ОКЦ, АКЛ узорковање, одјављивање узорка злата, тестирање серије са потпуном потапањем у воду; СГС или КИМА добродошли
Порекло Кина или Вијетнам на истој спецификацији
Цертификати ИСО9001, БСЦИ, СМЕТА П4, ГРС, ХИГГ, СЦАН

Платформе које скраћују први распоред — постојеће заварене конструкције у залихама боја, тако да нема развоја шаблона и боје:

Слика Модел Зашто скраћује распоред Линк
28L airtight-zipper insulated backpack cooler SL-I274 Хладњак за ранац од 28Л са херметичким затварачем (СЛ-И274) Доказана 48-часовна запечаћена конструкција, четири основне боје Виев
Insulated soft cooler backpack with molded lid SL-E050B Изоловани расхладни ранац, обликовани поклопац (СЛ-Е050Б) Две величине су већ развијене — проширење опсега без новог алата Виев
Roll-top leakproof soft cooler SL-I288 Меки хладњак са роло-топом непропусним (СЛ-И288) Постојеће смеђе/сиве боје; препознатљив без прилагођене серије боја Виев
Insulated leakproof cooler backpack SL-I075A Изоловани непропусни ранац за хладњак (СЛ-И075А) Платформа вредности у три боје залиха Виев

Честа питања: Времена испоруке меког хладњака

П: Колико дуго траје производња меког хладњака?

О: Масовна производња је обично 30-45 дана након потврде узорка и депозита, са узорцима 7-15 дана пре тога. Али од поруџбине до складишта је дуже — додајте спецификацију и понуду, улазни материјал, ревизије узорака, инспекцију, прекоокеански транспорт и царињење. Два до три месеца од одобрења је реална цифра планирања.

П: Одакле заправо долазе кашњења?

О: Углавном пре почетка производње. Доступност материјала и одобрења су уобичајено уско грло, а најтеже је опоравити кашњења у тканини јер ништа низводно не може да почне без материјала на столу за сечење — један произвођач приписује 45–55% кашњења првог реда набављању и фарбању тканине. Касно одобрење боје пролази кроз сваку каснију фазу.

П: Колико додаје прилагођена боја?

О: Потенцијално 30 дана или више, јер бојење по наруџби доноси сопствени циклус одобрења за лабораторијско потапање и време испоруке серије боје. За прву поруџбину под временским притиском, одабир боје залиха је једини најефикаснији начин да заштитите распоред.

П: Могу ли да убрзам производњу ако касним?

О: Само у границама. Ваздушни терет се на крају може опоравити две до четири недеље уз неколико пута већу цену од морске, што га чини полугом за хитне случајеве, а не планом. Заваривање, ламинација зидова и испитивање водом одузимају време, а пренагљивање производи дефекте који не успевају да се прегледају и коштају више времена него што уштеде. Заштитите датум тако што ћете рано закључати материјале и одобрења, а не касније сажимати производњу.

П: Колико унапред да наручим летњи асортиман?

О: Радите уназад од датума на полици кроз пријем у складиште, испоруку у унутрашњости, царину, океански транзит, инспекцију, производњу у трајању од 30–45 дана, улаз материјала, узорковање и одобрења — затим додајте празнични бафер ако распоред прелази Пролећни фестивал. За већину летњих хладнијих распона то ставља обавезу у јесен или рану зиму.

П: Шта чини највећу разлику у мом времену испоруке?

О: Комплетна спецификација и залиха боја. Сажетак спреман за производњу претвара двонедељну петљу откривања у једнодневну котацију од једног до три дана, а боја залиха уклања количину боје са критичне путање. Након тога: брзе, консолидоване повратне информације током узорковања, и почевши од постојеће платформе уместо да се развија нови образац.

Планирате распоред?Сеалоцк (ИиФуЛонг Оутдоор Геар Цо., Лтд.) производи заварене и шивене меке хладњаке у Кини и Вијетнаму, наводећи 7–15 дана узорковања и 30–45 дана производње. Пошаљите датум на полици и тим ће са вама радити на календару уназад — и јасно рећи да ли вам не одговара.

Емаил:инфо@сеалоцк.цом.хк |  Телефон: +86-13632981825  | Прегледајте асортиман меких хладњака

Референтне вредности и статистике кашњења које се овде наводе одражавају јавно доступне изворе производње одеће и мекане робе од средине 2026. и варирају у зависности од фабрике, производа, материјала и сезоне. Време транспорта се посебно мења са условима руте. Потврдите тренутна времена испоруке и капацитет код свог добављача пре него што се посветите датуму лансирања.
